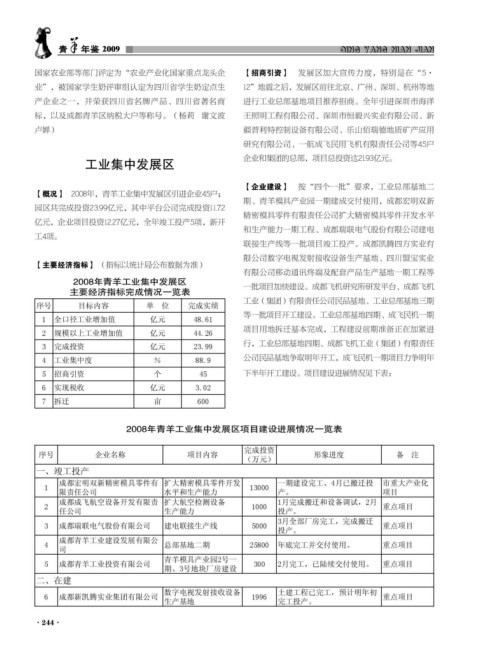

Page 268 - 青羊年鉴2009
P. 268
国家农业部等部门评定为“农业产业化国家重点龙头企 【招商引资】 发展区加大宣传力度,特别是在“5·
业”,被国家学生奶评审组认定为四川省学生奶定点生 12”地震之后,发展区前往北京、广州、深圳、杭州等地
产企业之一,并荣获四川省名牌产品、四川省著名商 进行工业总部基地项目推荐招商。全年引进深圳市海洋
标,以及成都青羊区纳税大户等称号。(杨莉 谢文波 王照明工程有限公司、深圳市恒毅兴实业有限公司、新
卢婵) 疆普利特控制设备有限公司、乐山佰瑞德地质矿产应用
研究有限公司、一航成飞民用飞机有限责任公司等45户
工业集中发展区 企业和集团的总部,项目总投资达21.93亿元。
【企业建设】 按“四个一批”要求,工业总部基地二
【概况】 2008年,青羊工业集中发展区引进企业45户;
期、青羊模具产业园一期建成交付使用,成都宏明双新
园区共完成投资23.99亿元,其中平台公司完成投资11.72
精密模具零件有限责任公司扩大精密模具零件开发水平
亿元,企业项目投资12.27亿元,全年竣工投产5项,新开
和生产能力一期工程、成都瑞联电气股份有限公司建电
工4项。
联接生产线等一批项目竣工投产。成都凯腾四方实业有
限公司数字电视发射接收设备生产基地、四川盟宝实业
【主要经济指标】 (指标以统计局公布数据为准)
有限公司移动通讯终端及配套产品生产基地一期工程等
2008年青羊工业集中发展区
主要经济指标完成情况一览表 一批项目加快建设。成都飞机研究所研发平台、成都飞机
工业(集团)有限责任公司民品基地、工业总部基地三期
序号 目标内容 单 位 完成实绩
等一批项目开工建设。工业总部基地四期、成飞民机一期
1 全口径工业增加值 亿元 48.61
2 规模以上工业增加值 亿元 44.26 项目用地拆迁基本完成,工程建设前期准备正在加紧进
3 完成投资 亿元 23.99 行,工业总部基地四期、成都飞机工业(集团)有限责任
4 工业集中度 % 88.9 公司民品基地争取明年开工,成飞民机一期项目力争明年
5 招商引资 个 45 下半年开工建设。项目建设进展情况见下表:
6 实现税收 亿元 3.02
7 拆迁 亩 600
2008年青羊工业集中发展区项目建设进展情况一览表
完成投资
序号 企业名称 项目内容 形象进度 备 注
(万元)
一、竣工投产
成都宏明双新精密模具零件有 扩大精密模具零件开发 一期建设完工、4月已搬迁投 市重大产业化
1 13000
限责任公司 水平和生产能力 产。 项目
成都成飞航空设备开发有限责 扩大航空检测设备 1月完成搬迁和设备调试,2月
2 1000 重点项目
任公司 生产能力 投产。
3月全部厂房完工,完成搬迁
3 成都瑞联电气股份有限公司 建电联接生产线 5000 重点项目
投产。
成都青羊工业建设发展有限公
4 总部基地二期 25800 年底完工并交付使用。 重点项目
司
青羊模具产业园2号一
5 成都青羊工业投资有限公司 300 2月完工,已陆续交付使用。 重点项目
期、3号地块厂房建设
二、在建
数字电视发射接收设备 土建工程已完工,预计明年初
6 成都新凯腾实业集团有限公司 1996 重点项目
生产基地 完工投产。
·244·
